Cómo funciona una instalación fotovoltaica en una vivienda

Ya sabemos qué es el autoconsumo solar y cómo se mueve la energía dentro de la vivienda (lo explicamos en detalle en qué es el autoconsumo solar y cómo funciona paso a paso). Pero, ¿qué ocurre realmente cuando decides instalar placas solares en tu casa? ¿Qué componentes se colocan, en qué orden, y cuánto tiempo tarda todo el proceso, desde que pides el primer presupuesto hasta que la instalación empieza a producir electricidad?

En este artículo nos centramos en el proceso técnico real de una instalación fotovoltaica residencial: sus componentes físicos, las fases de la obra y los plazos habituales, para que sepas exactamente qué esperar cuando contrates una instaladora.

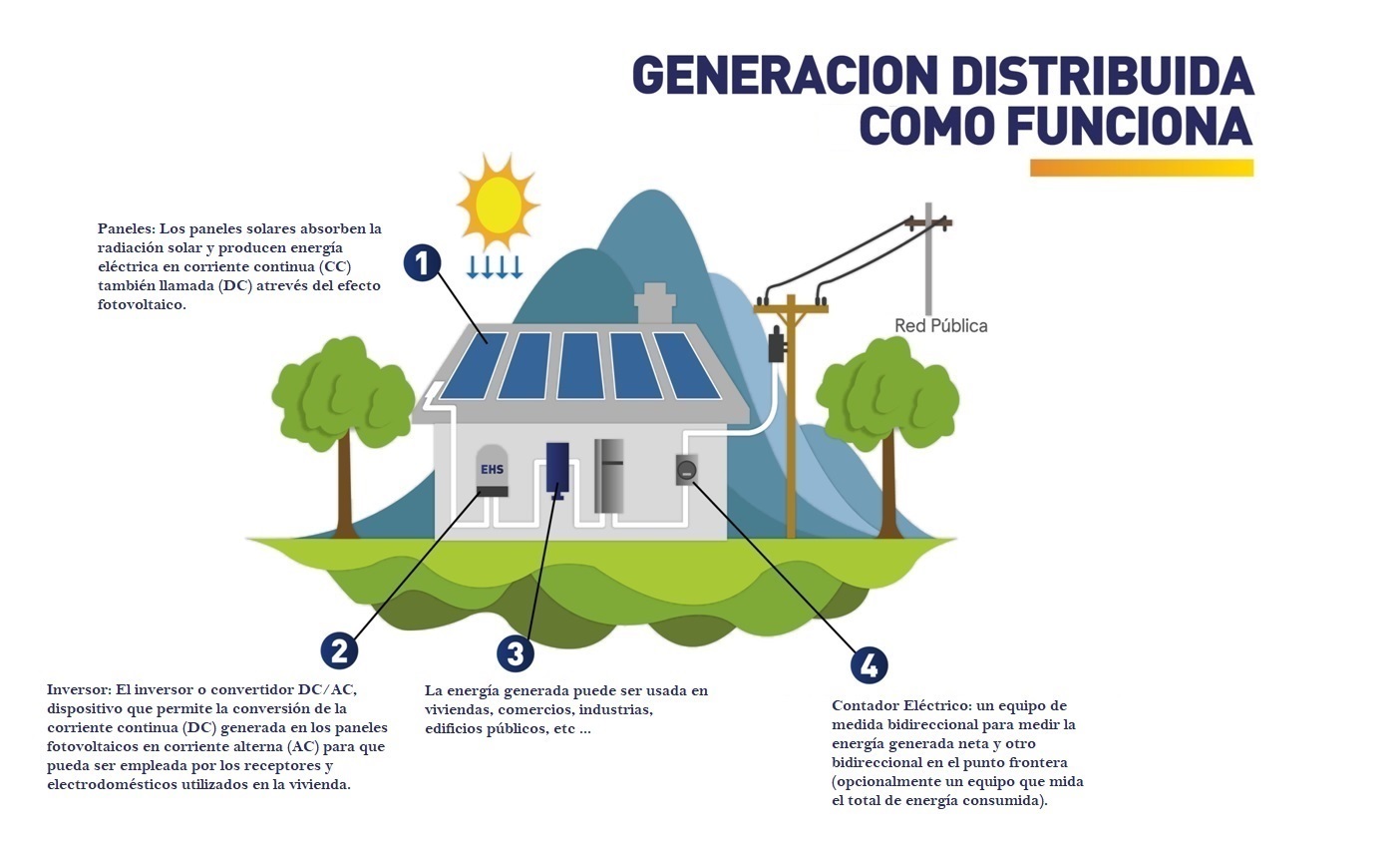

Componentes físicos de una instalación fotovoltaica residencial

Antes de entrar en el proceso, conviene tener claro qué elementos se instalan físicamente en una vivienda:

1. Paneles solares (módulos fotovoltaicos)

Se colocan habitualmente sobre el tejado, aunque también pueden instalarse en fachada, en el suelo (sobre estructura fija) o incluso en marquesinas y pérgolas. El número de paneles depende de la potencia contratada y del consumo de la vivienda; lo habitual en una casa unifamiliar es entre 6 y 14 módulos.

2. Estructura de sujeción

Es el sistema metálico que fija los paneles al tejado con la inclinación adecuada. Varía según el tipo de cubierta:

  • Tejado inclinado con teja: estructura con ganchos o soportes atornillados a la cubierta.
  • Tejado plano: estructura tipo «caballete» o triángulo, que da la inclinación óptima sin perforar necesariamente la cubierta.
  • Suelo o terreno: estructura fija anclada con zapatas de hormigón.

3. Inversor

Se instala normalmente en un lugar cercano al cuadro eléctrico (garaje, trastero, cuarto técnico), ya que conecta los paneles con la instalación eléctrica de la vivienda. Puede ser un inversor central (uno solo para toda la instalación) o microinversores (uno por panel o grupo reducido de paneles).

4. Cableado de corriente continua y alterna

Conecta los paneles entre sí, con el inversor, y con el cuadro eléctrico general. Debe cumplir la normativa de seguridad eléctrica vigente (Reglamento Electrotécnico de Baja Tensión).

5. Cuadro de protecciones de continua y alterna

Elementos de seguridad (fusibles, interruptores, protecciones diferenciales) que evitan sobrecargas y garantizan que la instalación cumple los requisitos de seguridad.

6. Contador bidireccional

Sustituye o se añade al contador convencional para medir tanto la energía consumida de la red como la vertida a ella, imprescindible si te acoges a compensación de excedentes.

7. Batería (opcional)

Si se incluye, se instala junto al inversor (o mediante un inversor híbrido) y permite almacenar el excedente de producción para su uso posterior.

Fases del proceso de instalación, paso a paso

Fase 1: Estudio previo y visita técnica

La empresa instaladora analiza tu consumo eléctrico (a partir de tus facturas de luz), la orientación e inclinación del tejado, posibles sombras (árboles, edificios cercanos, chimeneas) y el estado de la cubierta. Con esta información se dimensiona la instalación: número de paneles, potencia total y si conviene o no incluir batería.

Duración habitual: 1-2 semanas desde la primera solicitud de presupuesto.

Fase 2: Proyecto técnico y trámites administrativos

Se elabora la documentación técnica necesaria (memoria técnica o proyecto, según la potencia de la instalación) y se solicitan los permisos correspondientes: licencia de obra menor en el ayuntamiento, autorización de la comunidad de propietarios si aplica, y el punto de conexión con la distribuidora eléctrica.

Duración habitual: 2-6 semanas, dependiendo del ayuntamiento y de si es necesaria aprobación en junta de vecinos.

Fase 3: Instalación física de los equipos

Es la fase más visible: el equipo instalador coloca la estructura de sujeción, monta los paneles, instala el inversor, tiende el cableado y conecta el cuadro de protecciones. En una vivienda unifamiliar estándar, esta fase suele completarse en 1 a 3 días de trabajo en obra.

Fase 4: Legalización de la instalación

Una vez montada físicamente, la instalación debe legalizarse: se presenta el Certificado de Instalación Eléctrica (CIE) ante el organismo competente de la comunidad autónoma, y se solicita el alta en el Registro Administrativo de Autoconsumo.

Duración habitual: 2-4 semanas, según la comunidad autónoma.

Fase 5: Instalación del contador bidireccional y puesta en marcha

La distribuidora eléctrica (no la instaladora) es la responsable de sustituir o configurar el contador para que sea bidireccional. Una vez hecho esto, la instalación queda oficialmente en funcionamiento y comienza a generar ahorro, incluida, en su caso, la compensación de excedentes.

Duración habitual: 1-3 semanas tras la legalización.

Plazo total estimado

Sumando todas las fases, el proceso completo —desde que pides el primer presupuesto hasta que la instalación está legalizada y funcionando a pleno rendimiento— suele oscilar entre 6 y 12 semanas, aunque puede alargarse si hay retrasos administrativos, necesidad de aprobación de la comunidad de vecinos, o alta demanda de la empresa instaladora en determinadas épocas del año.

Factores que afectan al rendimiento de la instalación

Una vez en funcionamiento, el rendimiento real de la instalación depende de varios factores que conviene tener en cuenta desde el diseño:

  • Orientación: la orientación sur es la óptima en España; orientaciones este u oeste reducen la producción entre un 15% y un 20%.
  • Inclinación: el ángulo óptimo suele rondar los 30-35 grados en la mayor parte del territorio peninsular.
  • Sombras: árboles, chimeneas, antenas o edificios cercanos pueden reducir significativamente la producción si no se estudian bien en la fase de visita técnica.
  • Temperatura: contrariamente a la intuición, el rendimiento de los paneles disminuye ligeramente con temperaturas muy altas, por lo que la ventilación bajo los módulos también se tiene en cuenta en el diseño.

Preguntas frecuentes

¿Necesito reforzar el tejado para instalar placas solares? En la mayoría de viviendas no es necesario, ya que el peso de una instalación estándar (paneles + estructura) es moderado. En tejados muy antiguos o con dudas sobre su estado estructural, la instaladora debe evaluarlo en la visita técnica.

¿Puedo instalar las placas solares yo mismo? La instalación de los paneles y la estructura la puede realizar personal cualificado, pero la conexión eléctrica y la legalización deben ser realizadas y firmadas por un instalador eléctrico autorizado, requisito imprescindible para poder legalizar la instalación y acceder a la compensación de excedentes.

¿Cuánto dura la obra física en el tejado? En una vivienda unifamiliar estándar, entre 1 y 3 días, dependiendo del tamaño de la instalación y de la complejidad de la cubierta.

¿La instalación deja de funcionar si se va la luz? Depende de la configuración. Las instalaciones estándar conectadas a red se desconectan automáticamente por seguridad ante un corte de suministro (para proteger a los técnicos que puedan estar reparando la red). Para seguir teniendo electricidad durante un corte se necesita un sistema específico con batería y función de respaldo (backup).

Conclusión

Una instalación fotovoltaica en una vivienda no es solo «poner unas placas en el tejado»: implica un proceso técnico y administrativo con varias fases claramente diferenciadas, desde el estudio inicial hasta la legalización y puesta en marcha. Conocer de antemano estos pasos y los plazos habituales te ayudará a valorar mejor los presupuestos que recibas y a detectar instaladoras poco serias que prometan plazos irreales.

En el próximo artículo de esta guía profundizamos en los elementos clave del sistema —paneles, inversores y baterías— para que sepas qué diferencias buscar a la hora de comparar presupuestos.
